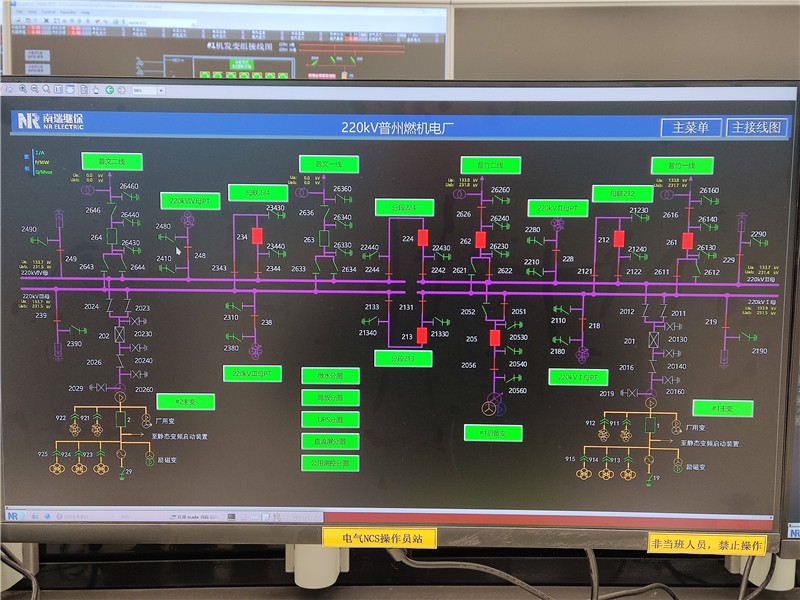

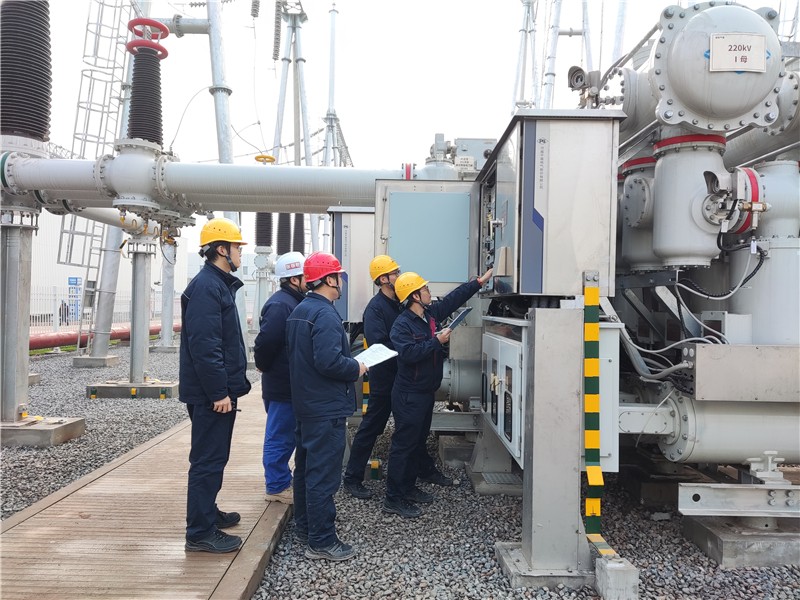

2024年1月25日20時48分,隨著省調度中心調令下達,川投集團資陽燃氣電站新建工程項目倒送電工作正式開始,在歷時約15小時的倒送電過程中,現場運行、維護人員嚴密監視相關設備運行狀態,規范使用調度術語,有條不紊完成倒送電相關操作任務,順利執行操作票48份、1500余項操作項目,圓滿實現220kV普竹Ⅰ、Ⅱ線、220kV Ⅰ、Ⅱ、Ⅲ、Ⅳ母受電。
26日12時28分,隨著220kV II/IV母母聯開關224合環成功,倒送電一次成功,標志著省內首臺H級燃機項目又完成一個重要里程碑節點。
倒送電順利完成,為機組后續分系統調試和整套啟動打下了堅實基礎。
