瀘州川南發電公司電源出線接入500KV電網

來源: 川南發電 發布日期: 2007/09/27 0

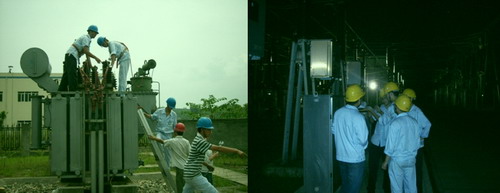

    9月15日14點22分,瀘州川南發電公司220KV方瀘三線263開關第三次沖擊合閘正常,正式投入運行,這標志著川南發電公司一期工程三回出線已全部接入500KV電網,為兩臺600MW機組的投運打通了電能輸出通道。

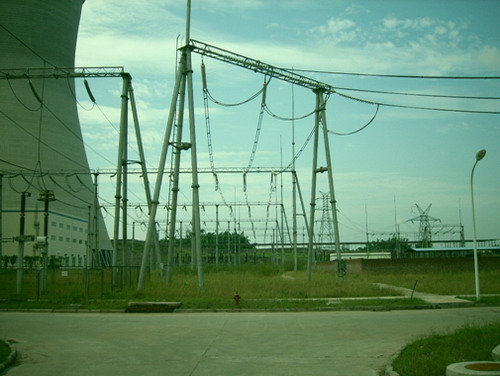

    按照設計方案,瀘州川南發電公司一期2×600MW工程通過3回220KV出線接入500KV瀘州變電站,進入500KV電網。但因電網建設施工滯后,配套500KV瀘州變電站遲遲沒有建好,為加快建設和調試進度,去年10月,瀘州川南發電公司將其中兩回出線臨時跨接到220KV玉觀變電站,實現了倒送電。如今,川南發電公司兩臺機組都即將建好投運,但玉觀變電站所能通過的最大負荷只有400MW,根本滿足不了一臺機組的滿負荷168小時試運要求。如何盡快突破電能輸送瓶頸,確保兩臺機組的順利投運就成了瀘州川南發電公司的頭等大事。
    在四川省省委省政府、瀘州市市委市政府領導的關心支持下,在川投集團公司領導和相關職能部門的努力爭取下,電網公司日夜加班加點的工作,8月底,500KV瀘州變電站勝利完工。為順利實現一期工程電能輸出線的倒換,瀘州川南發電公司領導班子高度重視、認真部署,提前組織有關技術管理人員制訂相關安全技術措施和操作方案。在公司和各施工、調試單位的的共同努力下,9月6日10點55分,220KV升壓站電源全停,轉入檢修工作;9月16日,一、二回出線相繼送電,14點22分,220KV方瀘三線263開關第三次沖擊合閘正常后投運。至此,瀘州川南發電公司一期2×600MW機組電能輸出通道徹底暢通,為即將到來的機組滿負荷168小時試運和年內機組“雙投”做好了鋪墊。(陳文欽)

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康產業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息產業集團有限公司 四川川投田灣河開發有限責任公司 四川瀘州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川川投峨眉旅游開發有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地產開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司 四川川投新能源有限公司
關注川投集團 微信掃描上方二微碼關注
